南津渡公司3#机主轴密封漏水抢修实录
发布时间:
2021-09-01 09:06
来源:
南津渡工程部
作者:
谢沅林
8月18日早上8点,南津渡工程部副经理屈其林突然接到南津渡公司发电部运行值班人员的电话:“3#机主轴密封漏水量又增大了,同时主轴密封大轴处也有漏水现象”。险情就是命令!挂断电话后,屈其林立即和地电公司报告情况,叫上机修班班长蒋松青一同前往3#机主轴密封处查看情况,看到漏水量后判断是主轴密封破损需更换。经和南电公司沟通许可,当机立断,采取紧急措施,投入3#机主轴检修密封,暂时保证主轴不漏水。
随后,南电工程部向南津渡发电公司汇报情况,提出3#机不能再运行,需要对主轴密封进行抢修的建议。南津渡发电公司在组织相关人员召开紧急生产会议后,决定对3#机主轴密封紧急抢修。
因近期上游水情较好,南津渡发电公司考虑到今年的生产任务,要求南津渡工程部在保证安全的情况下尽快处理好3#机主轴密封漏水,给出了19、20号两天的抢修时间。机修班班长蒋松青跟副班长蒋品红在获知南津渡发电公司的相关要求后,迅速拿出了检修施工方案,将班组成员分为三组,1组负责材料、工具供应及后勤保障工作,2组、3组负责轮流抢修作业,用以节约时间。2、3组即只下尾水闸门跟投入3#机主轴检修密封,同时安排班组人员检查厂房渗漏水泵、检修水泵能正常运行,前池闸门正常,检查3#机前池尾水流道放空阀正常,做好随时可投入使用的准备工作。

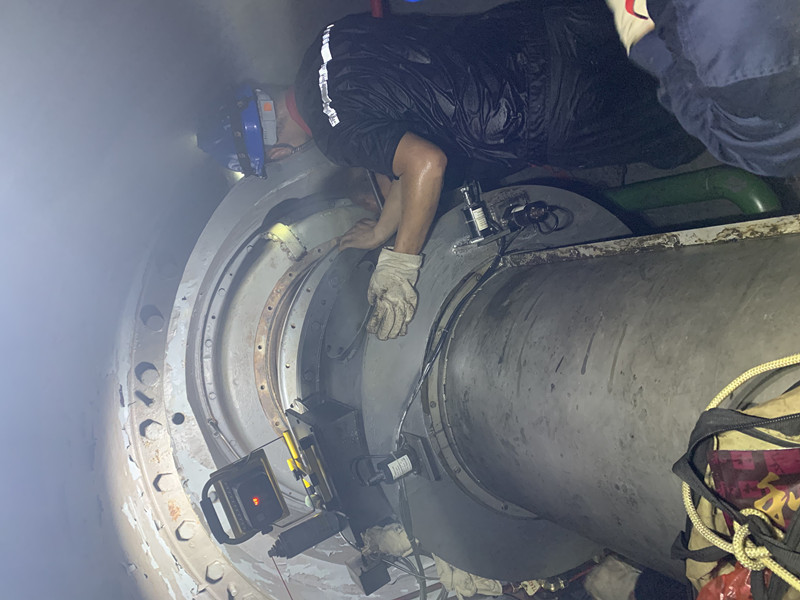

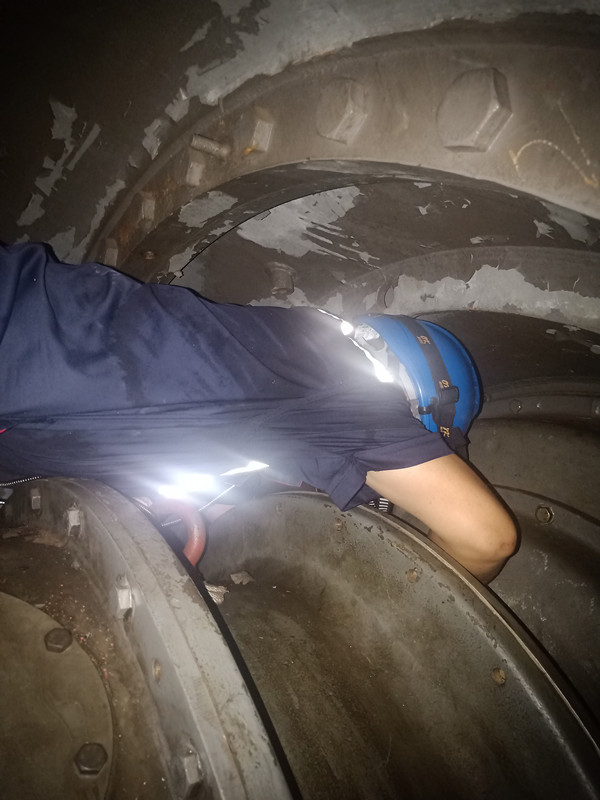

8月19日8点,机修班组织全班人员召开3#机主轴密封漏水抢修班前会,告知大家3#机主轴密封抢修的施工方案及注意事项。同时,为了避免3#机检修密封在抢修过程中出现意外情况自动退出,造成水淹厂房的情况发生,19日的任务是必须完成3#机主轴密封及端面密封环回装。8:50当尾水闸门下好后,抢修正式开始。主轴密封外部端盖、排水管、挡水环、端面密封环于11:50拆除完毕。中午吃过午饭简单休息了一下后,12:30继续进行抢修工作,14:50完成对拆出部件打磨清扫,19:10分完成对主轴密封圈拆除并更换。19:30开始对挡水环、端面密封环进行回装,21:50完成达到预定目标。
第二天,机修班8:30开始对主轴密封外部端盖、排水管进行回装,并于11:50完成,安装完成后对检修部位进行试验、检查未发现异常,对场地卫生进行了清理。13:20提起尾水闸门,同时电修班的人员进入3#机主轴密封处安装水导摆度测量装置,16:20抢修工作票终结,3#机主轴密封抢修工作完成。
此次抢修,系机修班与电修班协同作业,特别是机修班能迅速拿出业主方需要的方案,组织动员力量进行抢修,连续奋战,不怕苦,不怕累,不怕脏,敢打敢拚,一鼓作气完成了抢修任务,获得南津渡发电公司的高度肯定,也表现出了地电公司核心价值观“立足专业、精益求精、创新发展、引领市场”。
