湖南地电老挝Nam E-moun项目部纪实报道
发布时间:
2022-02-09 09:55
来源:
作者:
谭晓文 | 杨槐 | 刘瑞
2020年3月,湘水集团湖南地电签订了老挝Chaleun sekong能源公司(CSE公司)南依梦(Nam E-moun)水电站工程机电安装工程施工采购合同。该项目主要包括:安装2台立式冲击式水轮发电机组,总装机容量133MW,是老挝最大的电站之一,也是地电公司第5个国外项目。
疫情下“一带一路”的逆行者
进场以来,新冠肺炎疫情在全球快速蔓延,2021年5月老挝封国,国内人员进不了场、工器具及材料匮乏,给工程施工管理带来了极大困难,特别是2021年12月13日营地出现的疫情,我们果断按要求启动疫情防控预案,在湖南地电和当地政府以及广西院等单位的联合防控努力下,终于在2022年1月1日解除营地隔离禁令。疫情防控任重道远,不到彻底消灭的那天,我们绝不放松。
医护人员为营地人员做核酸检测
众志成城,书写湖南地电速度,彰显国企担当
“蜀道难,难于上青天。南依梦项目难,难不倒各参建单位”,面对疫情的严重影响 ,人员、材料、施工工器具均告急,项目上困难重重。湖南地电、中国电建广西电力设计研究院、上海福伊特各级领导高度重视,每日碰头会、周会、月会商讨并修改施工方案,调整后续施工安排。经项目部精心组织,科学防疫,默默付出,确保了整个项目生产进度。
2020年10月20日项目临时营地、室内仓库建成。

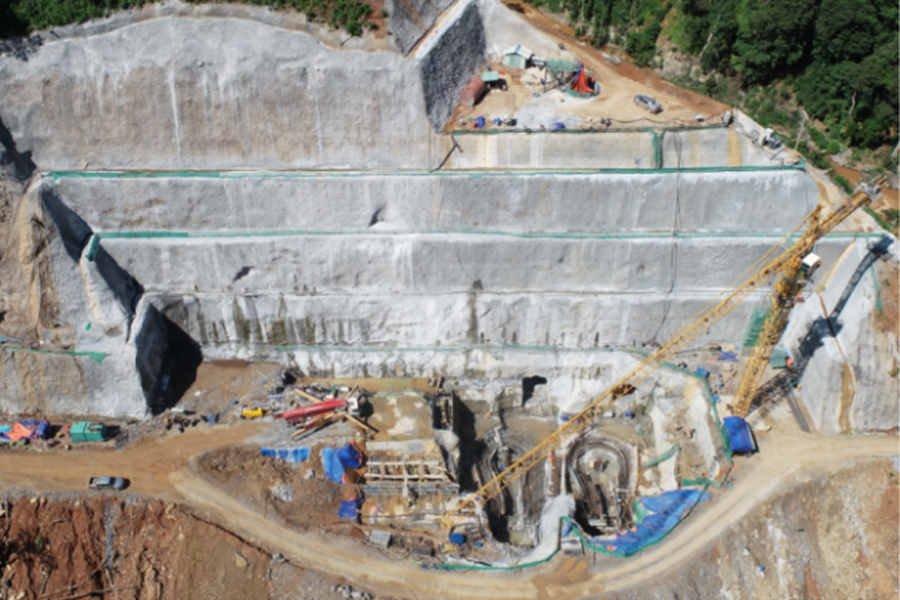

自2021年6月厂房第一仓砼浇注以来,项目部24小时配合宋达5(SD5)公司砼浇注,不耽误各方施工进度。2021年4月16日开始吊装站内桥机,6月28日开始安装1号机组配水环管,8月13日验收通过。9月10日开始安装2号机组配水环管,9月16日行车动静负荷试验完成,9月20日1号机配水环管水压试验合格移交SD5砼浇注,12月1日2号机配水环管水压试验合格移交SD5砼浇注。见证了广西院、福依特及湖南地电的戮力同心!加速度!

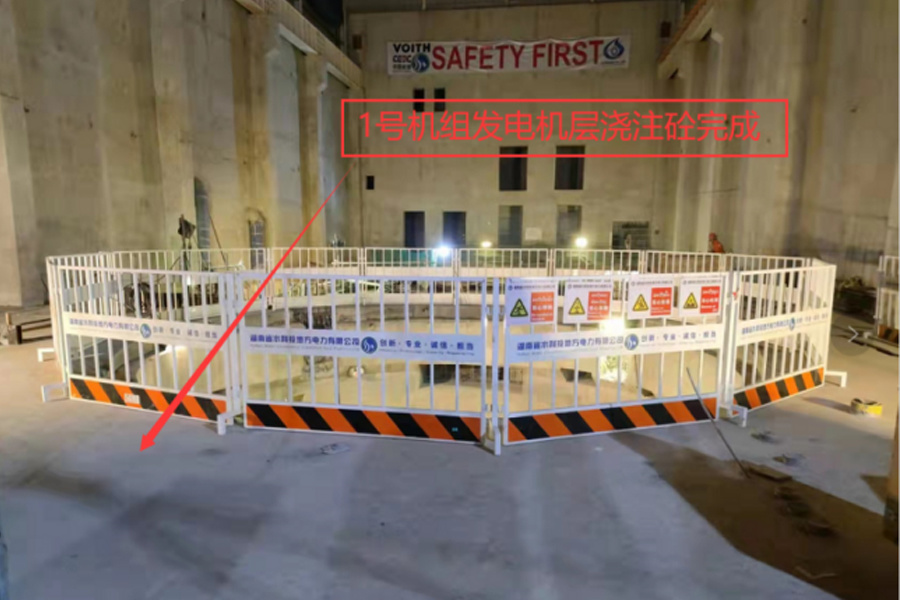

定子是发电机的核心部件之一,湖南地电人秉承“创新、专业、诚信、挡当”精神。对待施工,我们兢兢业业,一丝不苟,精心安排,24小时作业!确保2022年4月16日成功吊装1号机定子。
管理标准化、精心化,这是我们对项目的终极兑现
严格按IAS-3.18要求执行仓库管理的装卸及储存,24小时的湿度及温度要求,仓管员、技术员及施工员把它们当心肝,当宝贝。它们躺得规范整洁,舒服极了!
仓管人员、设备管理人员以高度的责任心,关爱呵护着一件件宝贝。
标准规范,确保安全文明生产

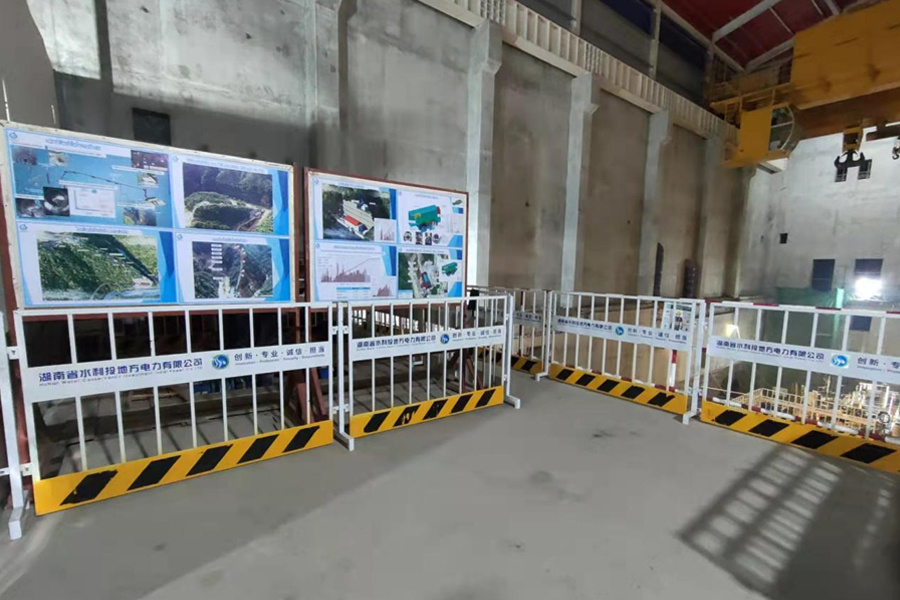

老挝南依梦项目部始终把安全文明生产放在第一位,坚持贯彻湘水集团、湖南地电的安全生产标准,打造湘水集团水电服务品牌。抓好人员安全教育、技术培训、工作交底等安全管理工作。强化对“三类”人员管理,对新进场人员安全教育培训合格后再上岗,坚持“一会三卡”制,坚持按照湖南地电的机电安装安全文明施工手册施工,坚持安全及技术交底后再施工,坚信安全生产是企业最大的效益。通过立标准,严考核,抓落实,为项目的安全和质量保驾护航!

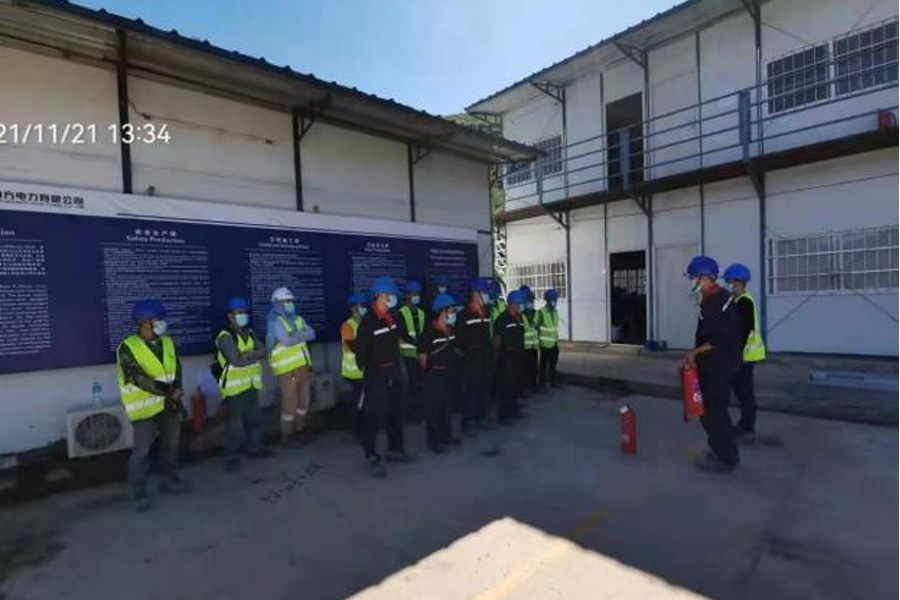

进场安全教育培训
消防演练

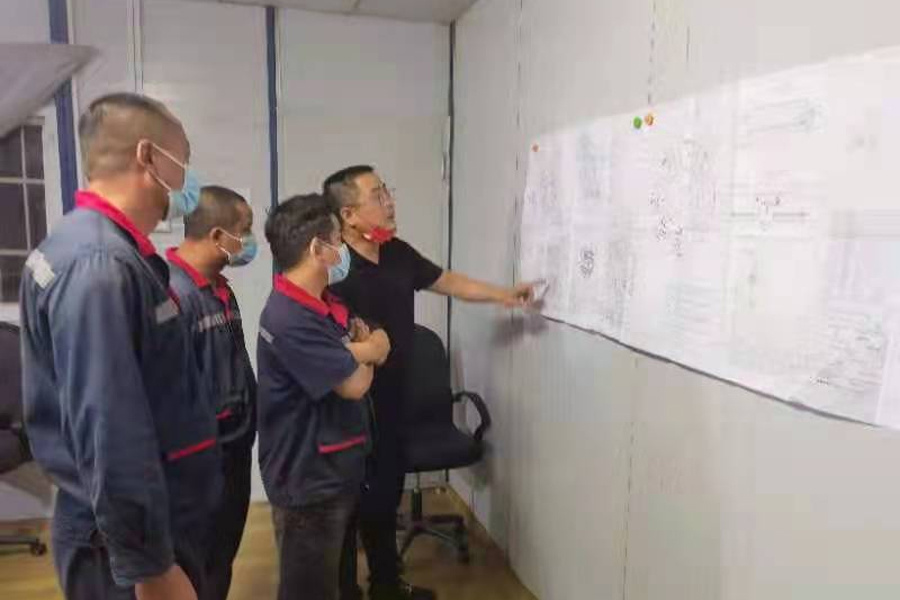

安全、技术培训及交底
4、文明施工
运筹帷幄,地电公司党总支决胜千里
为确保项目向国际监理及施工规范接轨,避免项目进度滞后、亏损严重、影响湖南地电甚至湘水集团在国际水电服务的声誉,湖南地电党总支高屋建瓴、运筹帷幄,果断决策增派施工力量,调配资源及资金,鼎力支持项目,毅然决定派总工程师、副总经理谭晓文及项目主要负责人杨槐于2021年12月1日前往项目,督导项目的安全、质量及进度,留下了疫情下“一带一路”上逆行最美的劳动者身影!
壮志未酬,上下、国内国外齐动员,确保项目如期完成
项目自开建以来,在地电公司党总支的坚强领导下,项目部的工器具、材料齐全,后勤保障有力量,进度节点明确,责任清楚,建设流程通畅。为确保实现老挝Chaleun sekong 能源开发公司(CSE公司)2022年12月份全部发电投产目标,地电人正按既定的进度计划、施工方案、机电安装安全文明施工手册,以高昂地情绪,十分地热情地投入到老挝Nam E-moun项目的建设中,通过此项目进一步打造国际影响力,打通地电公司世界水电之路!
(作者:谭晓文 杨槐 刘瑞)
