1
当前位置:
首页
/
/
提速奋进添“虎劲”,不负春光改造忙 --渣滩电站提质改造#1机72小时试运行圆满结束

提速奋进添“虎劲”,不负春光改造忙 --渣滩电站提质改造#1机72小时试运行圆满结束

  • 分类:新闻中心
  • 作者:彭剑勇
  • 来源:
  • 发布时间:2022-03-05 20:25
  • 访问量:

【概要描述】

提速奋进添“虎劲”,不负春光改造忙 --渣滩电站提质改造#1机72小时试运行圆满结束

【概要描述】

  • 分类:新闻中心
  • 作者:彭剑勇
  • 来源:
  • 发布时间:2022-03-05 20:25
  • 访问量:
详情

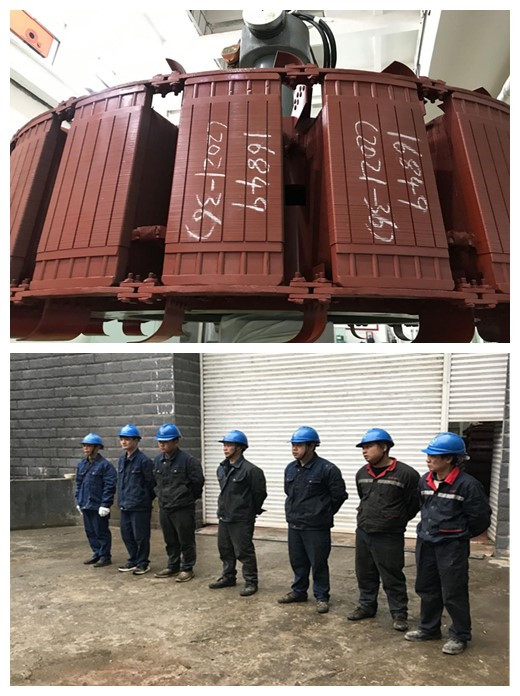

3月1日22时,经过72小时带负荷试运行,渣滩电站#1机组安装宣告圆满结束,打响虎年机电安装第一炮,得到了业主的高度评价。此次机组的顺利投产,为电网保供、业主创收打下了坚实基础。

公司承接的渣滩电站提质改造项目,位于邵阳境内资水流域,工程量包含9台机组、变电站及升压站安装改造。在项目过程中,项目部秉持“稳抓安全、确保质量、力争进度”的理念,克服了许多困难。一是吃苦耐劳,干出地电公司工作作风。工地现场住宿条件简陋,天气寒冷,公司员工发扬艰苦奋斗精神,服从公司大局,吃住都在工地,精打细算,节约成本。二是隐患较多,安全施工。开工以来,全体员工每天坚持召开班前会议,进行安全技术交底,使员工能够明确当天的工作任务、工艺流程。工地负责人员每天上班前检查整个施工场地的安全情况,特别是电气检修隔离措施、进水口、尾水口的闸门漏水情况,及时排查分析异常。三是工期紧张,抢出速度。面对工期紧、公司人手紧张的困难,项目部精心组织,提前制定了施工组织方案和防疫措施,与厂家各单位人员通力协作,加班加点,按照水利施工标准化规范推进改造工作。2021年12月完成水下部分设备拆除、预埋,2022年1月开始主设备安装,2月20日进行联合调试,3月1日带负荷试运行结束。

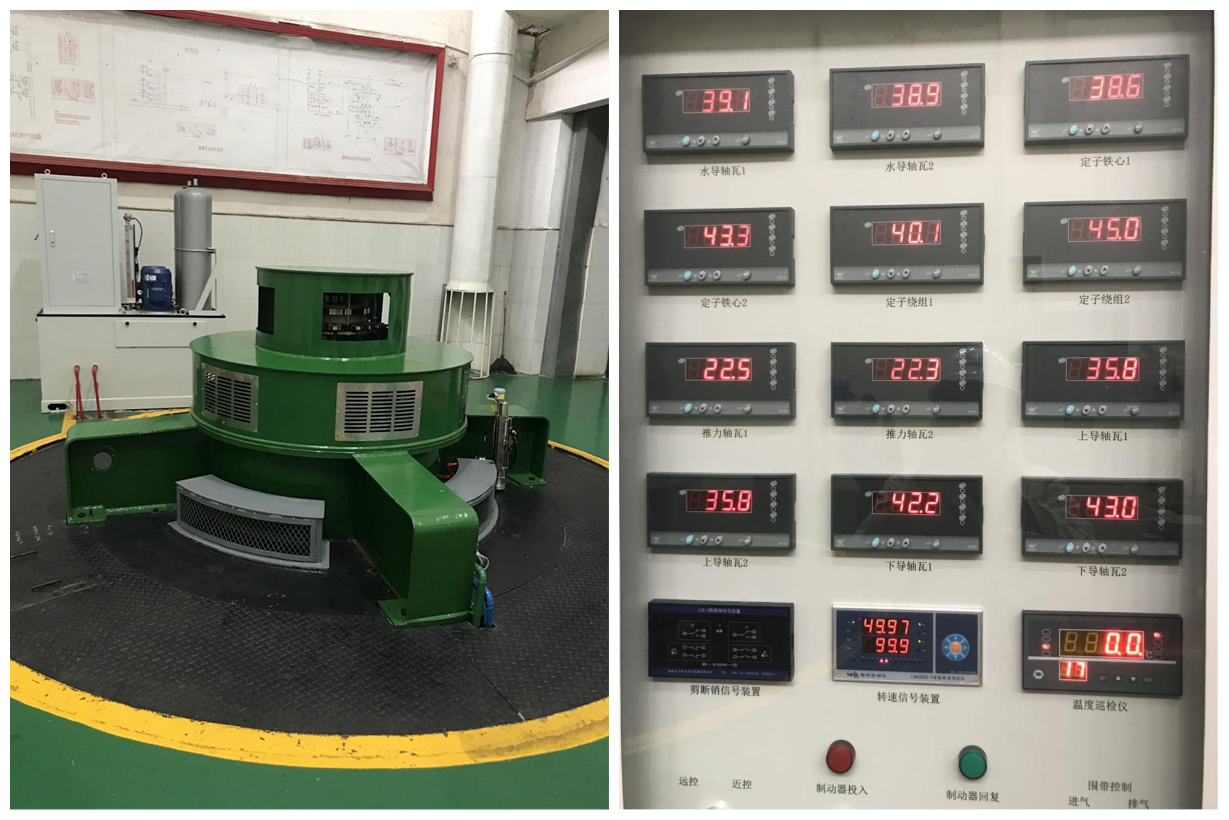

在公司党总支和业主的关心下,项目部不断优化改造项目施工方案,以精益求精的态度校验各项参数,特别是在盘车过程中,将各项数据指标控制在规程规范一半以内。认真细致地开展安全校验、间隙测量、漏点处理、无损检测等环节,经精密处理、精准回装,实现了“六个一”的目标:机组冲水试验、开机空转运行、发电机升压、带负荷、甩负荷、72小时试运行都一次成功。

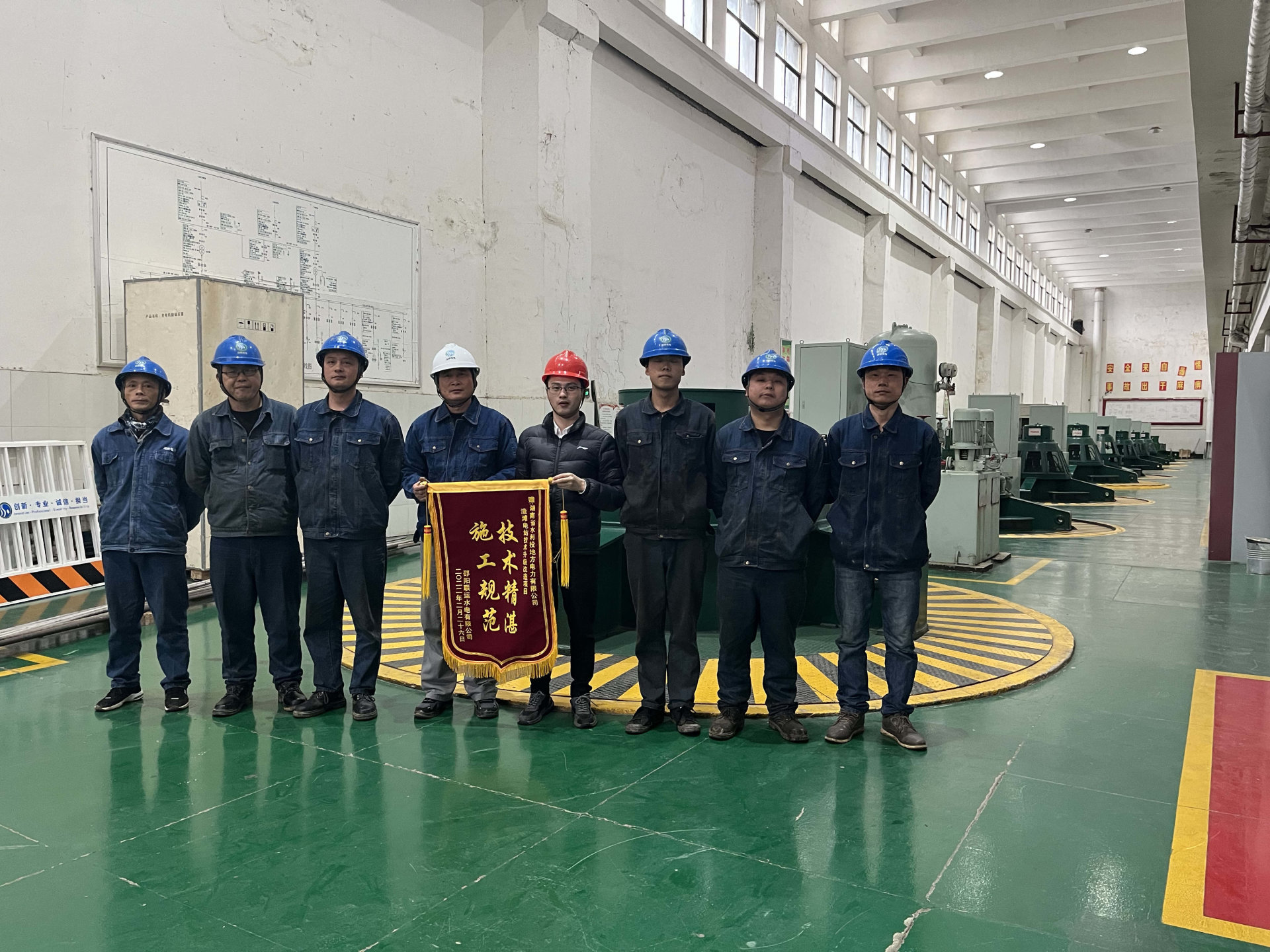

渣滩项目是公司迈进湘西南机电市场的重点项目,公司高度重视,公司将继续创湖南地电机电安装的精品,不断积累经验,增强行业影响力竞争力,为开拓市场而努力奋斗。

服务热线:
0731-85410770-8006

地址:湖南省长沙市雨花区韶山北路370号

这是描述信息
