湖南地电常宁项目部松柏水厂取水头部改造纪实
发布时间:
2022-04-19 11:30
来源:
常宁项目部
作者:
陈勃
松柏水厂扩建项目是常宁市农村饮水安全巩固提升工程关键性工程之一,是常宁市的民生工程。扩建后的松柏水厂,日供水总规模由4万吨增至6万吨,主要负责常宁市水口山镇、烟洲镇、蓬塘乡以及柏坊镇部分地区17万余名群众的供水任务。松柏水厂改扩建项目,设计在原取水泵房新增两台(Q=756-1512m3/h H=68-86m)B型泵替换一台A型(Q=756-918m3/h,H=78-70m)及一台C型(Q=1872-2072m/h,H=10-49m)泵,因原泵房水泵进水阀门损坏,无法正常启闭,同时取水头部自流管至集水井,经潜水作业踏勘确定未安装检修控制阀门,导致被替换的机组无法拆除更换;需要潜水作业先封堵取水头部进水口,降低集水井水位至水泵进水管底标高以下,再对集水井的进水口进行改造安装阀门和操作平台,方可更换新的进水阀门,从而保证新增水泵的顺利安装。
前期调研——多次专题研究制定方案
前期通过图纸查看,以及与水厂人员对接,并于3月20日对取水泵房的集水井和取水头部进行了深潜水下探测,重新确定了集水井内无进水阀门,并先后召开多次专题会研究制定取水泵房改造专项方案和水下救援应急预案。本次改造的难点是水下作业和居民供水矛盾问题。在做好前期施工人员、材料、设备的基础上,与水厂管理方协调停水时间施工是本次施工改造的难点。
众志成城显担当,挑灯夜战抢工期

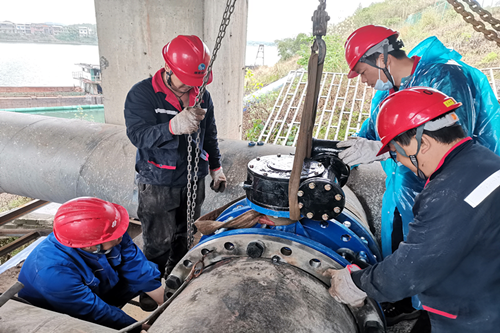

2022年3月27日项目部正式启动对松柏水厂取水泵房进行改造,改造工作分成三个组:A组由项目部人员组成,主要负责拆卸栈桥下的原有损坏的手动连通阀、DN800手动检修蝶阀及DN700手动检修蝶阀;更换新的手动DN700联通蝶阀、DN700\DN800电动检修蝶阀,以及DN800多功能水泵控制阀、DN700缓闭式止回阀等安装;B组由南津渡机电安装工程部人员组成,主要负责对集水井的进水口进行改造,更换新的两台DN600手动加长蝶阀(13米)和操作平台,以及新增水泵的安装;C组由水松水上救援队人员组成,负责水下作业。
27日上午8:00,项目部人员、南津渡机电安装工程部人员和水松水上救援队抵达施工现场,相关负责人对作业组进行安全交底和技术交底。上午9:00取水泵房全部停泵,A组项目部人员按方案开始拆装栈桥下的连通阀,为了在晚上21:00前保证水厂供水,A组人员顾不上休息,通过11个小时的连续抢修奋战,终于在晚上20:00完成连通阀安装,保证水厂按时供水,书写湖南地电速度。

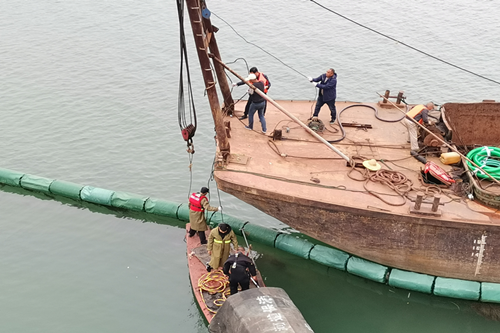

27日上午安排C组水松水上救援队水下作业,经水下潜探,并与松柏水厂相关技术人员核实,确定取水头部采用的是预制砼结构吊装的,满水情况下重量近120吨,顶部无检修盖板,只能拆卸进水格栅后进入取水头部内实施封堵;四条进水格栅中有三个格栅栏没有吊环,只能拆除其中一个后进入分隔的两边进水口分别封堵。

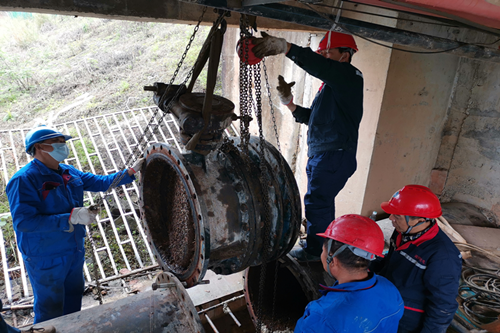

因吊装方案行不通,项目部相关技术负责人召开现场水下作业专题研讨会,研究水下作业方案,即是派专业潜水人员下潜至取水头部的取水井里,用直径900mm厚9mm的钢板粘2*5mm的橡胶垫做成的止水盲板封堵在进水管口,并用两根带顶撑的钢管后背顶固,然后在取水泵房对应的集水井将已安装好的泥浆泵启动,到井内的存水抽完后,将要安装的DN600的长约1200mm的涂塑钢管、法兰片、麻丝、成品快干水泥、手动牒阀依次吊入井中进行安装。
这时距水厂的送水时间晚上21:00不足两个小时,晚上只能计划安排为第二天材料准备。
3月28日上午与水厂现场领导协商达成用3#泵一台供水,并在我方潜水人员下潜时实行不超过1小时的停机。上午8:30,A组人员开始拆装栈桥下原DN800管道上的阀门,找到了原DN800管道的漏水点并进行了初步打磨的焊接。

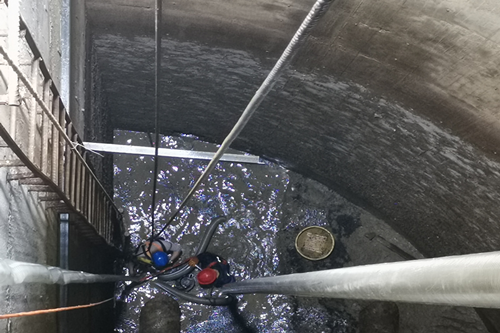

9:00潜水员下水进行集水井一的进水管的封堵,10:00分左右堵水完成。B组南津渡安装工程部人员开始对集水井一进行抽水,开始用的是一台5.5KW的泥浆泵,水抽不下去,中午又加了一台同样功率的水泵效果不大,下午潜水员下水潜探发现集水井一、二是有一700*600的方孔相连的,水下封堵效果不是很好,又重新做一封堵板进行封堵。因天色已晚,水下作业安全得不到保障,为了安全起见,水下封堵作业第三天白天进行。

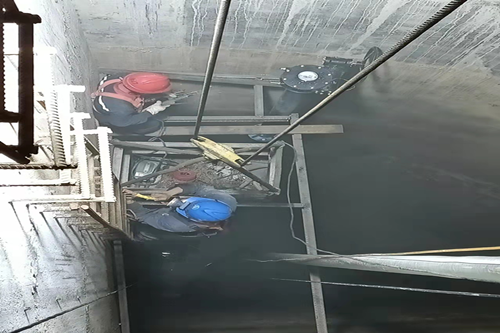

3月29日上午8:00潜水员分别拿着带螺杆的钢板(覆有棉被)和带孔的槽钢下了水,潜水员轮番下水施工,直到下午16:00才封堵成功。B组人员负责抽水排泥,因之前的两台排泥泵扬程不够,又从衡阳采购了1台11KW的泥浆进行抽水终于将水抽到了底,并采用冷却水对井底污泥进行冲洗和下潜水员用铲子清理,晚上加班进行集水井一的进管阀门套管的安装和封堵,并采用柴油泵供氧器向井内供氧,为了井下作业人员提供氧气;晚上挑灯夜战到3月30日凌晨2:00封堵完成。
A组人员分成两组,一组负责栈桥下DN800阀门安装、以及管道的漏水点焊接;另一组负责泵房内出水阀门更换、法兰焊接;为不影响水厂供水,A组人员从3月29日上午8:00开始奋战到第二天早上7:00,连续23小时加班加点和不懈努力,圆满完成阀门安装及焊接任务,彰显国企担当。

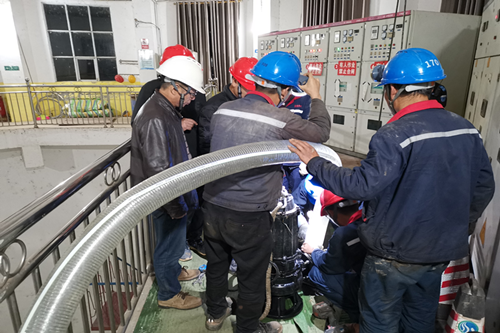

3月30日上午8:30,项目部A组人员对1#泵的DN400电动阀门进行了拆除和更换;南津渡安装工程部B组人员进行集水井一的阀门安装含13米的启闭连杆及操作平台的安装,直到晚上23:00才安装完成。后因1#泵不能正常启动,发现是泵前电动阀门的阀杆断了。3月31日通过更换1#泵的电动阀,下午终于实现了1#、3#机组从DN800正式供水。
4月1日上午9:30水厂值班工作人员将正在运行的1#、3#泵停机,潜水员下潜至取头部将封堵钢板安装好,然后潜水员回到取水泵房将已改好的钢板覆盖棉被与之将封堵的钢板对拉好,在11:00完成封堵;下午14:00进行老阀门拆除,在焊接法兰之前停了1#泵开启2#泵将集水井中的水抽干。
18:30南津渡安装工程部B组人员完成了进水阀门DN600套管的定位安装;19:00套管封堵完成;晚上22:00集水井二的进水阀门及第一节阀杆已安装固定。
4月2日上午,集水井二的进水阀门和操作平台基本完成,下午16:00停抽水泵下潜水员将取水头部的钢板取出,标志着松柏水厂取水头部第一阶段改造完成。
自3月27日8:00起对松柏水厂取水头部进行改造施工,在地电公司党总支的坚强领导下,常宁项目部精心组织,科学实施,各施工组明确分工,通力合作,近40名地电人分多个工作面同时展开施工,持续奋战一个星期,最终于4月2日圆满完成松柏水厂取水头部第一阶段改造完成,比预计时间提前两天完成施工任务。
为保证施工进度的正常进行,项目部科学制定了取水泵房改造工作方案和应急预案,从取水头部水下封堵、集水井清淤、管道阀门和法兰更换、焊接到水厂恢复供水等工作进行了周密详细的部署。项目部领导班子成员坚守在各工作面施工现场,指挥协调施工工作。施工期间,公司领导多次亲临现场了解施工进度,亲切慰问一线员工,为大家提振士气、鼓舞干劲。在施工现场,有这样一群人,不用问姓名,他们拥有着共同的名字“湖南地电人”。胸前的每一个“湖南地电”就是一面旗帜,每一个身影都是一份职责,他们身先士卒,他们不怕脏累,他们心系供水,他们用实际行动诉说着地电人的责任与担当,他们用不忘初心的执着,诠释着为人民服务的坚定与信念。
