老挝Nam E-moun项目2号机转子吊装到位

老挝Nam E-moun项目2号机转子吊装到位

  • 分类:公司新闻
  • 作者:谭晓文
  • 来源:老挝南依梦项目部
  • 发布时间:2022-11-12 10:54
  • 访问量:

【概要描述】2022年11月11日10时18分,2号机组转子吊装到位。中国电建广西电力设计研究院、上海福伊特、老挝Chaleun sekong能源开发公司(CSE公司)及湖南省水利投老挝项目部转子吊装等60余人,现场见证了2号机转子精准就位。

老挝Nam E-moun项目2号机转子吊装到位

【概要描述】2022年11月11日10时18分,2号机组转子吊装到位。中国电建广西电力设计研究院、上海福伊特、老挝Chaleun sekong能源开发公司(CSE公司)及湖南省水利投老挝项目部转子吊装等60余人,现场见证了2号机转子精准就位。

  • 分类:公司新闻
  • 作者:谭晓文
  • 来源:老挝南依梦项目部
  • 发布时间:2022-11-12 10:54
  • 访问量:
详情

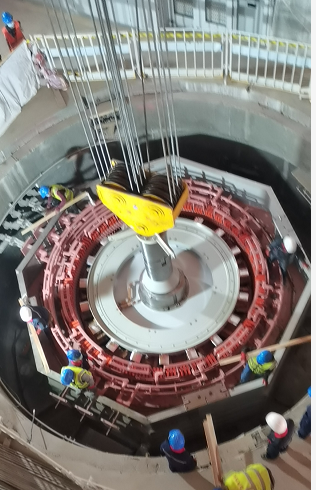

2022年11月11日10时18分,2号机组转子吊装总指挥、项目部经理胡浩命令:“开始起吊”,从叠片到磁极挂到试验均完成的2号机组转子缓缓离开它怀胎100天的组装墩位,稳稳地被170吨的行车牵引着走向2号机组定子肚内,准备进一步孕育成长。中国电建广西电力设计研究院、上海福伊特、老挝Chaleun sekong能源开发公司(CSE公司)及湖南省水利投地方电力有限公司老挝项目部转子吊装等60余人,现场见证了2号机转子精准就位。

在湖南省湘水集团有限公司统一领导下,在能源事业部及地电公司党总支的大力支持下,老挝项目部统筹规划,定任务,定目标,倒排计划,全员思想统一,加班加点,一手抓生产,一手抓疫情防控,顺利推进项目建设。

2号机转子就位标志着老挝NamE-moun水电站所有大件吊装完成,完成了项目任务的75%。项目部计划于11月底完成1号机组主机安装并进入调试期;2023年1月,1号机组并网发电。12月底,完成2号机主机安装并进入调试;2023年2月底,2号机组并网发电,为老挝项目划上圆满的句号。
